煙囪維修加固施工方案[技術資訊]
發布日期:2023-06-01 人氣:24019 欄目:成功案例
煙囪維修加固施工方案[技術資訊]
煙囪維修加固施工方案頂部采用Φ14的鋼絲繩雙股懸掛滑輪,并用三個鋼絲繩夾頭交叉夾緊,工作繩采用棕繩時,不應低于Φ18,采用尼龍繩時不低于Φ16的。掛鋼絲網:在煙囪外壁掛上鋼絲網在用鋼釘固定,至上而下,全部掛滿。

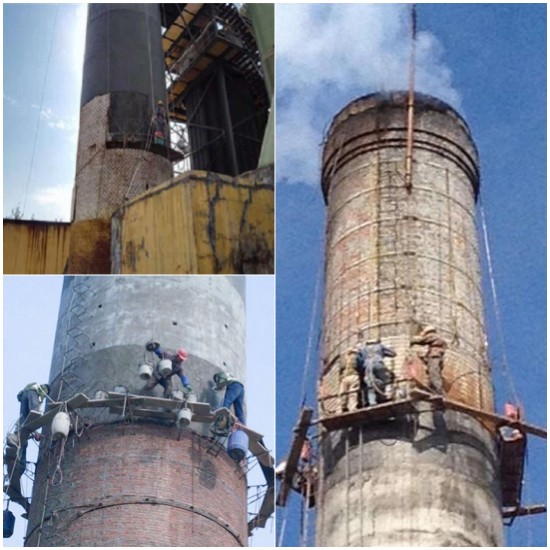

1、用120×6的扁鋼根據煙囪各部位的周長制作包箍和豎筋,包箍和豎筋制作成功后,進行除銹防腐,焊接時焊縫應平均豐滿,不出現漏焊、假焊。焊接作業時絕對濕度不大于90%,施焊前應檢查焊接部位的組成和表面的質量,嚴禁在接頭間隙內填塞焊條頭,鐵塊等雜物。

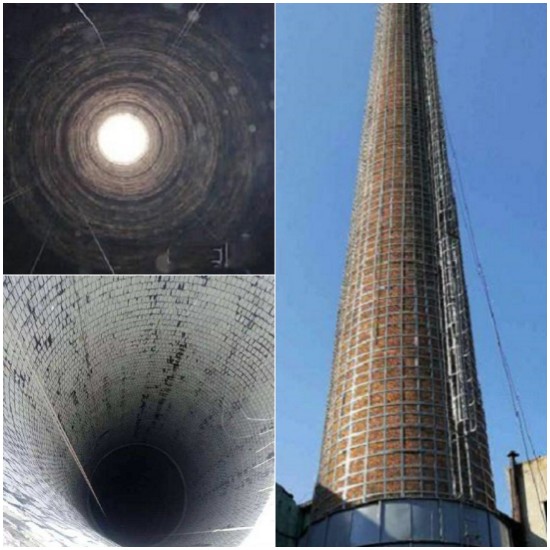

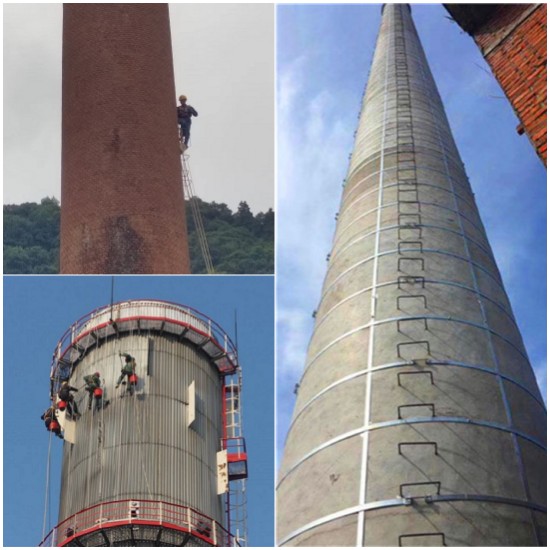

2、安裝包箍和豎筋,豎筋按煙囪周長勻稱散布6道,包箍以每300cm一道平勻安排,共11道,包箍銜接板采用120×6的角鋼制作,用螺栓固定,包箍安裝時應平坦、緊貼,螺絲應擰緊,豎筋布置在包箍的內側。
3、在要外粉的煙囪墻體上刷摻“801”膠的水泥漿一道做界面劑,抹1:3水泥砂漿打底層12-15厚,在底層凝固后,再刷一遍摻“801”膠的素水漿,1:2.5水泥砂漿面層12-15厚。
4、檢查全部避雷體系,包含避雷針、避雷線和避雷圍線等,需調換的應即時更換,煙囪外露金屬構件,應進行除銹,再涂刷防銹漆二遍。
一、煙囪維修施工方法

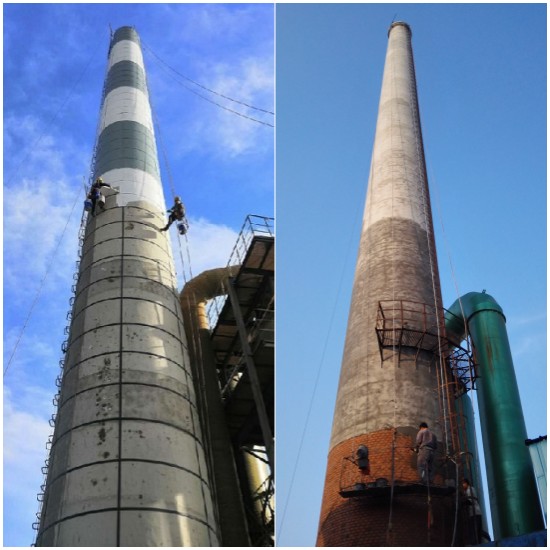

1、煙囪維修本工程采用無腳手架懸掛作業方法進行施工。
2、外部采用座式登高板進行施工。
3、外部施工時,頂部采用Φ14的鋼絲繩雙股懸掛滑輪,并用三個鋼絲殘夾頭交叉夾緊,工作繩采用棕繩時,不應低于Φ18,采用尼龍繩時不低于Φ16的。
4、系在爬梯一側的保險繩應有專人看管,并負責向下移動,嚴禁不帶保險繩直接進行操作施工。
5、座式登高板和操作繩的連接應牢固,登高作業前應有專人檢查。
6、登高作業時所用繩索必須作125%超負荷沖擊試驗。
二、煙囪維修保證質量措施
1、煙囪維修施工前組織所有施工人員學習和討論施工方案,詳細向煙囪維修施工人員說明施工內容、質量要求和注意事項,原材料進場必須進行二次檢驗,并且有產品合格證、質量證明書和檢測報告。
2、分部分項工程必須有驗收記錄和交班記錄。
3、前道工序施工結束后,必須經建設單位驗收合格后再進行下道工序的施工,發現問題及時報項目部,項目部報建設單位后,制定整改方案。
4、接受甲方監督,乙方質檢員應全過程的跟蹤監督施工。
5、以優質工程為目標,實行獎罰制度,并把每道工序,每個環節落實到各個班級和個人。
6、嚴格按照《煙囪工程施工及驗收規范》GBJ78-86、《鋼結構工程施工及質量驗收規范》GB50205-20XX、《建筑防腐蝕工程施工及驗收規范》GB50212-20XX、《鋼結構防腐蝕施工及驗收規范》進行施工。。
6.1防腐層和涂刷,鋼結構表面干燥,并將表面的浮灰、油污、灰漿等清除干凈方可進行,涂層不應小于150um。
6.2鋼結構焊接高度應取薄板厚度,一律滿焊,焊縫不應有無孔、襲紋、灰渣等缺陷,焊條采用E4303。
6.3鋼結構表面涂層戶外厚度一般不低于150um,除銹標準應達到St3級。
6.4涂層應涂刷均勻、美觀,做不漏涂、不誤涂、不掛流、無氣泡、無針孔、無明顯皺折等現象。
7、建立項目負責人為第一責任人的質量領導小組,樹立“質量第一,安全第一”的思想意識,強化全員的質量觀,爭創優質工程。
以上是給你安排的煙囪維修加固施工方案相關知識,有了這些認識,相信在以后的使用過程中可以更加合理,希望對大家都有幫助,如果您想了解更多,請致電我們!
- 2025-07-10玉溪煙囪美化:創意設計策劃,點亮城市美化靈魂
- 2025-07-10阜陽煙囪美化公司:從需求到滿意的全方位保障
- 2025-07-10張家界煙囪美化公司:專業之美,技術與藝術的融合
- 2025-07-10揭陽煙囪美化公司:助力城市更新,展現煙筒新風貌
- 2025-07-03臨汾煙囪美化公司:綠色美化與技藝的完美融合
- 2025-07-03商丘煙囪美化公司:專業實施美化工程的細致步驟
- 2025-06-26濟寧煙囪美化公司:藝術美化煙囪,共筑綠色夢想
- 2025-06-26欽州煙囪美化公司:美化藝術與環保的完美結合
- 2025-06-19廊坊煙囪美化公司:專業美化方案,助力綠色發展
- 2025-06-19阜新煙囪美化公司:技術精湛,打造專業美化方案
- 2020-09-04銀川煙囪美化彩繪施工優質服務-銀川
- 2020-09-12煙囪美化的技術措施與美化涂裝設計
- 2020-09-07煙囪美化施工技術措施及涂層要求
- 2020-09-26煙囪粉刷施工的技術要求及安全保證措施
- 2020-07-16粉刷煙囪施工技術有哪些規定?
- 2020-09-07煙囪美化施工質量應具備的各種條件
- 2020-09-03煙囪寫字的施工方案及措施
- 2020-07-16煙囪美化應該如何選擇涂料
- 2020-09-23煙囪粉刷施工技術要求以及施工工藝-武威
- 2020-07-16高空煙囪應重視航標的粉刷
